📝– Les outils de planification de l'activité (planning, diagramme de Gantt)

Les personnes malvoyantes peuvent activer un mode contraste élevé pour améliorer la lisibilité des contenus.



Chapitre 1 – Les outils de planification de l'activité (planning, diagramme de Gantt)


1.1 – Les principes de la planification : objectifs, ressources, contraintes, jalons

Planifier, ce n'est pas dessiner un joli tableau coloré : c'est traduire en termes concrets, datés et mesurables, ce que l'organisation veut accomplir dans les semaines ou les mois à venir.

   Une planification réussie repose sur quatre piliers indissociables qui se renforcent mutuellement et dont l'oubli de l'un fait s'effondrer l'ensemble.

Les objectifs viennent en tête. Ils répondent à la question « que voulons-nous obtenir ? » et doivent être formulés selon la grille SMART : spécifiques, mesurables, atteignables, réalistes et temporellement définis.

     Sophie, assistante de gestion dans une agence évènementielle parisienne, ne se contente pas d'écrire « organiser le séminaire d'entreprise du client Lafarge » ; elle précise « accueillir cent vingt collaborateurs sur deux jours, en région lyonnaise, avec un budget plafonné à trente-six mille euros et un taux de satisfaction supérieur à 85 % ».

    Cette formulation chiffrée permet ensuite à toute l'équipe de mesurer l'avancement et de détecter les dérives.

Les ressources constituent le deuxième pilier : il s'agit des moyens humains, matériels, financiers et informationnels mobilisés pour atteindre l'objectif.

     Karim, responsable d'un cabinet d'architectes lyonnais, recense pour chaque projet les heures d'architecte senior disponibles, les licences logicielles BIM en cours, les budgets honoraires alloués et les pièces administratives déjà collectées.

    Cette cartographie évite de promettre une livraison impossible faute de ressources réelles.

Les contraintes, troisième pilier, encadrent le travail : délais réglementaires, disponibilités d'un partenaire clé, congés annuels, contraintes climatiques pour un chantier, contraintes budgétaires votées en conseil municipal.

   Une mairie qui prépare le forum des associations de septembre intègre dès juin l'indisponibilité du gymnase la première quinzaine d'août.

    Les jalons enfin, ces points de contrôle datés et incontournables, jalonnent le parcours : signature du devis, dépôt du dossier de subvention, livraison provisoire, recette client. Ils servent à la fois d'alerte précoce et de moment de fête lorsqu'ils sont franchis dans les temps.

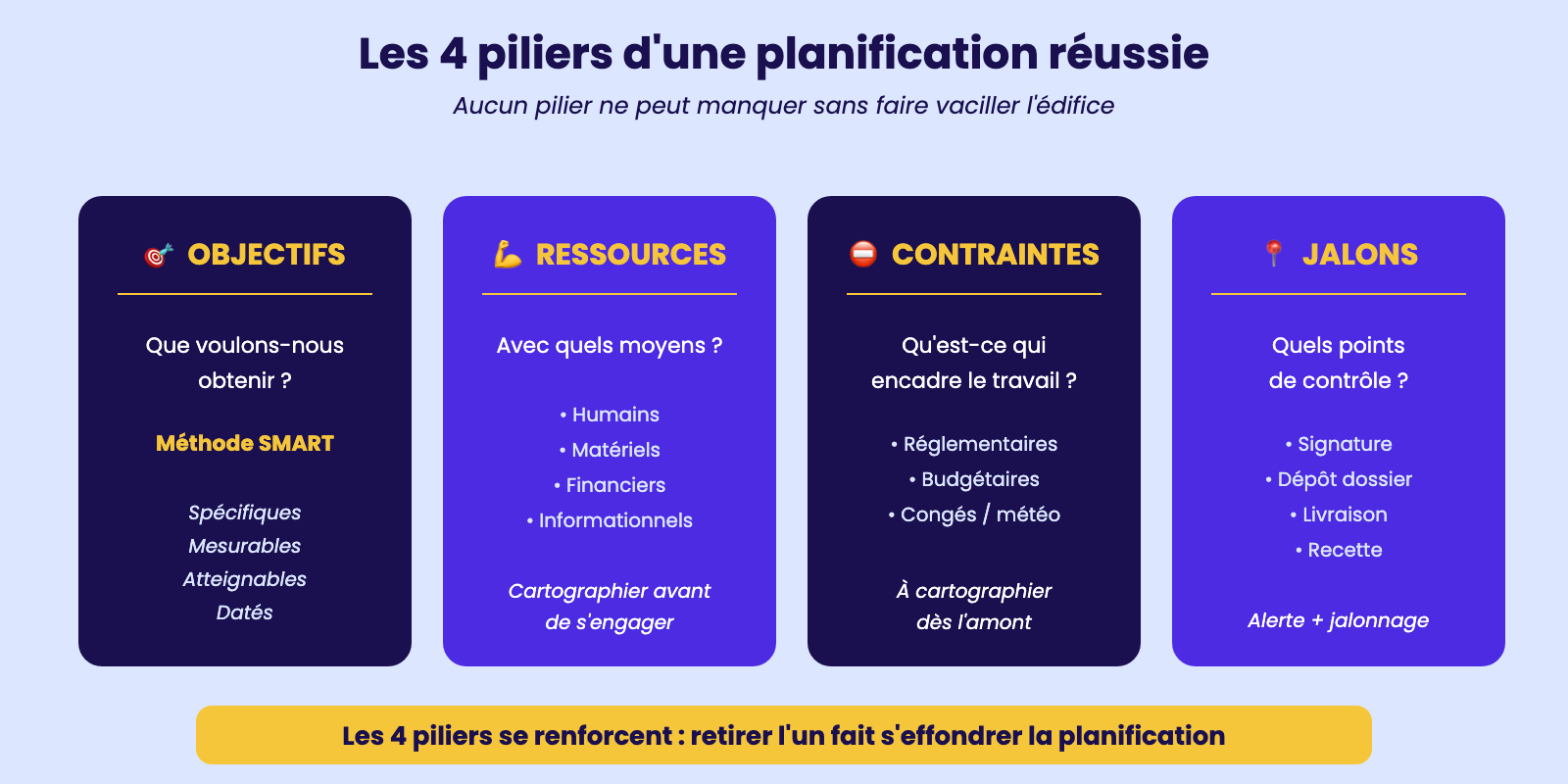

Les 4 piliers d'une planification réussie

1.2 – Le rétroplanning : construction à rebours, identification des échéances clés



Le rétroplanning est une méthode de planification inversée qui consiste à partir de la date finale, celle qui ne peut pas bouger, et à remonter le temps en plaçant chaque tâche selon sa durée propre et ses dépendances.

    Cette technique est particulièrement précieuse pour les évènements à date imposée comme un mariage, un salon professionnel, une rentrée scolaire ou une inauguration municipale, car elle force à constater très tôt si le temps disponible suffit.

Anaïs travaille comme assistante dans une mairie de taille moyenne et doit organiser le forum des associations fixé au samedi 7 septembre, date publiée dans le bulletin municipal et donc verrouillée.

     Elle commence son rétroplanning par cette date, puis remonte étape par étape : le démontage occupe le dimanche 8, le montage exige la journée du vendredi 6, l'impression des plans de salle doit être livrée au plus tard le mardi 3 septembre, ce qui suppose une commande chez l'imprimeur le 27 août, donc une maquette validée par le directeur de cabinet au plus tard le 23 août.

     Elle continue ainsi jusqu'aux toutes premières étapes : envoi des invitations aux soixante-douze associations le 15 juillet, conception du visuel par le service communication début juillet, validation politique en commission le 25 juin. Le rétroplanning révèle alors que le projet doit démarrer effectivement le 1er juillet pour respecter la date d'ouverture.

La méthode présente plusieurs vertus pédagogiques.

    Elle objective immédiatement les marges réelles disponibles et permet de détecter les tâches incompressibles, comme un délai légal de publication d'arrêté municipal qui ne peut pas être raccourci.

     Elle facilite aussi la négociation interne, car au lieu d'arguments subjectifs, le responsable dispose de dates calculées à rebours sur lesquelles il peut s'appuyer pour mobiliser les services.

    Enfin, le rétroplanning sert ensuite de base au planning d'avancement classique, qui suivra dans le sens chronologique la progression effective.

    Quentin, assistant dans un cabinet de notaires, utilise par exemple un rétroplanning pour chaque vente immobilière : signature de l'acte authentique en date butoir, puis remontée jusqu'à la promesse de vente initiale, en intégrant les délais incompressibles de purge des droits de préemption.

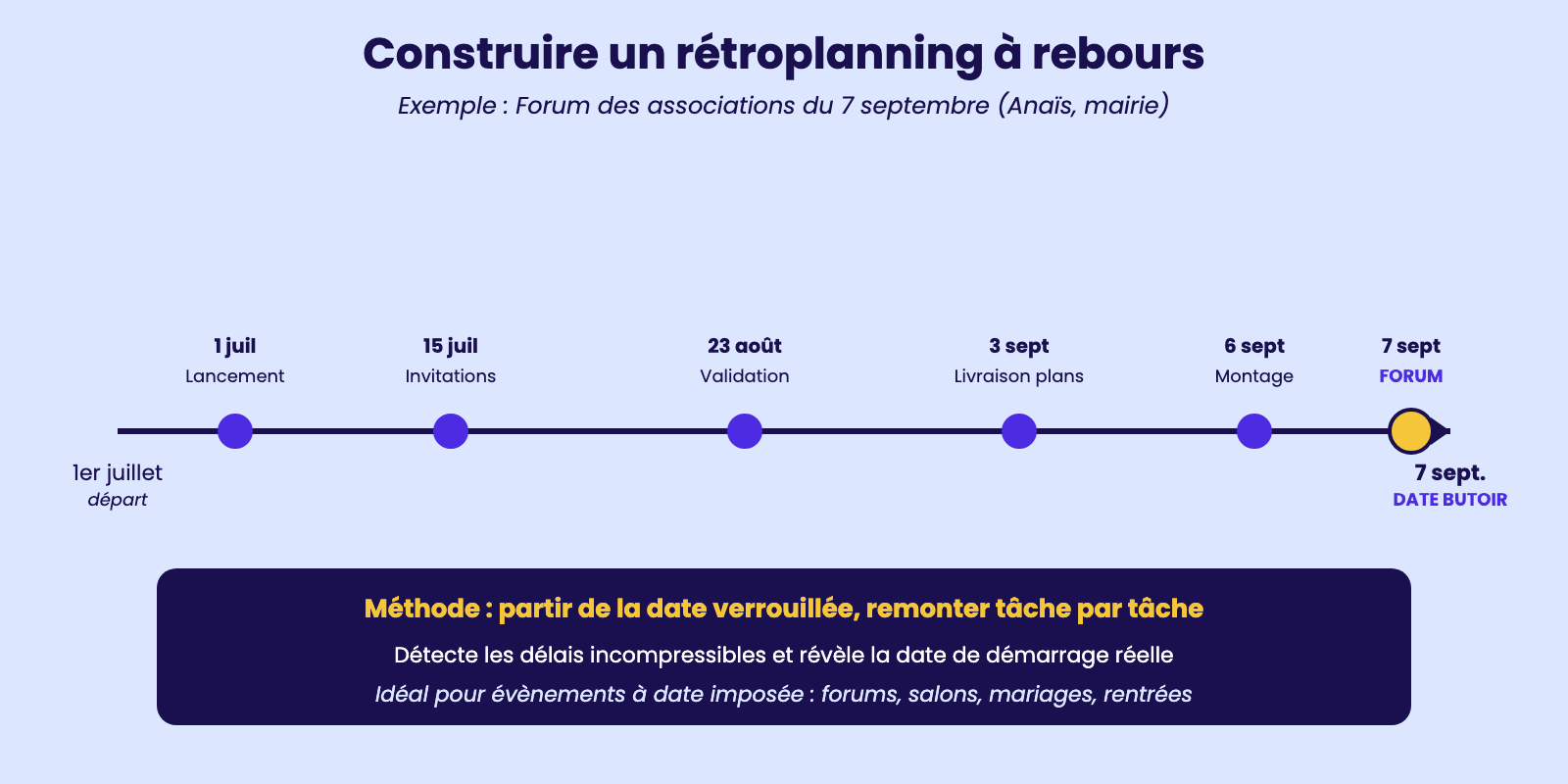

Construire un rétroplanning à rebours

1.3 – Le diagramme de Gantt : structure, tracé, lecture, mise à jour


Le diagramme de Gantt, inventé par l'ingénieur américain Henry Gantt au début du XXe siècle, est devenu en un siècle l'outil de planification visuelle le plus universel des organisations.

    Sa puissance tient à sa simplicité graphique : un axe horizontal porte le temps, un axe vertical liste les tâches, et chaque tâche est représentée par une barre dont la position indique le début et dont la longueur indique la durée.

     En un coup d'œil, le lecteur perçoit la séquence des activités, leurs chevauchements et la durée totale du projet.

La structure d'un Gantt repose sur trois colonnes principales et le calendrier graphique. La première colonne liste les tâches ;

     la deuxième renseigne leur durée en jours ouvrés, en semaines ou en mois ; la troisième indique le ou les responsables. Vient ensuite la zone graphique où les barres se déploient.

      Margaux, assistante de direction dans une école de commerce nantaise, prépare le Gantt du forum des entreprises qui se tient en octobre :

   elle liste vingt-trois tâches allant de « négocier les contrats de partenariat avec les entreprises » à « rédiger le bilan post-évènement », attribue à chacune une durée et un responsable, puis trace les barres sur un horizon de huit mois entre mars et octobre.

Les dépendances entre tâches sont représentées par des flèches qui relient la fin d'une barre au début d'une autre.

    Ce dispositif visuel met en évidence les enchaînements logiques : on ne peut pas imprimer les badges tant que la liste des inscrits n'est pas figée, on ne peut pas envoyer les confirmations tant que les salles ne sont pas réservées.

    La mise à jour s'effectue généralement chaque semaine : Margaux trace en couleur sombre la partie effectivement réalisée de chaque barre, ce qui crée un indicateur d'avancement visuel immédiat.

        Une ligne verticale, appelée ligne d'aujourd'hui, parcourt l'ensemble du diagramme et matérialise la date du jour ; comparer cette ligne aux barres permet de repérer en quelques secondes les tâches en avance, à l'heure ou en retard.

    Théo, assistant dans une PME industrielle, utilise quant à lui les couleurs pour distinguer les ateliers : bleu pour l'usinage, vert pour l'assemblage, jaune pour le contrôle qualité, ce qui rend la lecture encore plus rapide en réunion hebdomadaire de production.

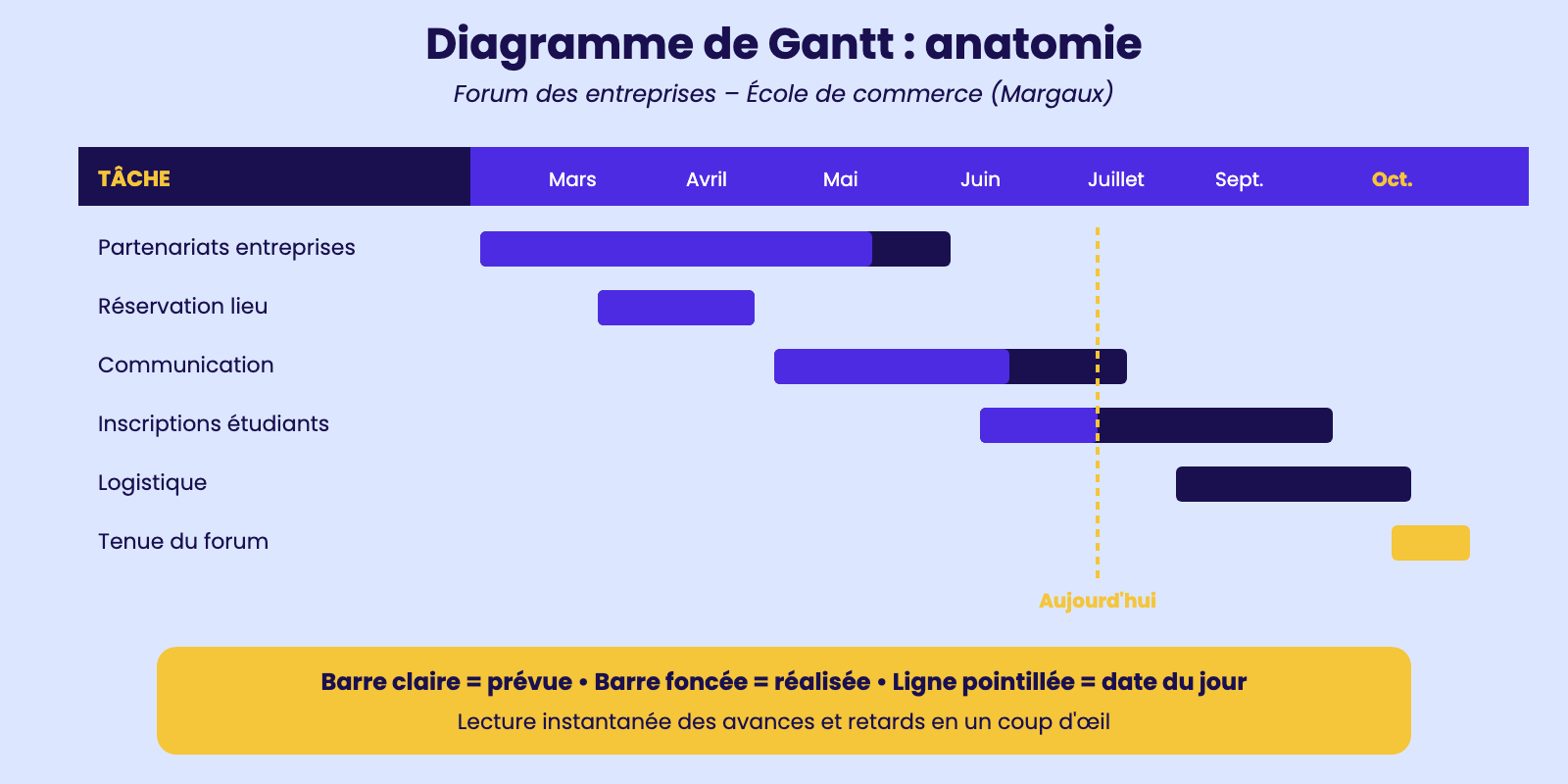

Diagramme de Gantt : anatomie

1.4 – Le chemin critique et la gestion des marges : calcul, impact, priorités


Toutes les tâches d'un projet n'ont pas le même poids sur la durée totale.

   Certaines, si elles dérapent ne serait-ce que d'une journée, repoussent mécaniquement la date de livraison ; d'autres peuvent prendre du retard sans aucune conséquence parce qu'elles disposent d'une marge confortable.

    Identifier les premières, qu'on appelle les tâches du chemin critique, est l'un des actes les plus stratégiques de la planification, car il détermine où concentrer la vigilance quotidienne.

Le chemin critique est la séquence de tâches enchaînées qui produit la durée la plus longue dans le réseau des dépendances.

     En pratique, on calcule pour chaque tâche deux paires de dates : la date de début au plus tôt (DTOT) et la date de fin au plus tôt, la date de début au plus tard (DTAR) et la date de fin au plus tard.

    La différence entre les dates au plus tard et au plus tôt donne la marge totale de chaque tâche. Les tâches ayant une marge nulle composent le chemin critique.

    Adrien, assistant dans une agence immobilière marseillaise, prépare une vente complexe avec quinze étapes : signature de la promesse, dépôt du dossier de prêt, expertise, levée des conditions suspensives, etc.

    Le calcul lui révèle que la séquence dossier de prêt → instruction bancaire → accord de principe → offre de prêt définitive constitue le chemin critique avec quarante-cinq jours, alors que la souscription d'assurance peut attendre les derniers jours.

La conséquence pratique est claire : les tâches du chemin critique doivent être suivies quotidiennement, alors que celles à marge confortable peuvent être contrôlées hebdomadairement.

    Inès, assistante dans une association sportive organisant un tournoi régional, n'attend pas le dernier moment pour relancer la fédération sur les arbitres officiels (chemin critique) mais peut différer la commande des coupes de quelques jours sans impact.

    La gestion des marges permet aussi d'absorber les aléas : si une tâche non critique consomme sa marge, le projet reste sur les rails ; si une tâche critique dérape, il faut immédiatement chercher à compresser la suite en parallélisant des activités, en augmentant les ressources ou en négociant la date finale.

    Cette discipline donne à l'assistant de gestion un véritable rôle de copilote, capable d'alerter la direction au bon moment et sur la bonne tâche, plutôt que de subir le retard final sans l'avoir vu venir.
